Was kostet die technische Gesamtkoordination eines Netzanschlusses?
.jpg)
Die kurze Antwort: Für die technische Gesamtkoordination eines Netzanschlusses gibt es ohne Projektdaten keinen belastbaren Pauschalpreis. MGI kalkuliert den Aufwand anhand von fünf Faktoren: Anlagenleistung und -spannungsebene, Anlagentyp, Projektphase beim Einstieg, Zahl der Projektbeteiligten und Leistungsumfang. Nach einem Erstgespräch von maximal 30 Minuten erhalten Sie ein projektspezifisches Angebot.

Für die Investitionsentscheidung zählt deshalb nicht nur das Honorar, sondern vor allem die Gegenrechnung: Was kostet ein unkoordinierter oder verzögerter Netzanschluss? Die transparente Beispielrechnung in diesem Beitrag ergibt für eine 10-MW-PV-Anlage rund 11.500 € entgangenen Erlös pro Woche. Ein Ergebnis aus unserer eigenen Projektpraxis zeigt die andere Seite: Bei einem Industriekunden, dessen Betriebserlaubnis vor der Übernahme durch MGI entzogen worden war, wurden durch optimierte Elektroplanung und technische Abstimmung mit dem Netzbetreiber rund 100.000 € eingespart.
Im Folgenden trennen wir klar zwischen Kostentreibern, Vergütungsmodellen, einer nachvollziehbaren Beispielrechnung und Ergebnissen aus unserer eigenen Projektpraxis. So sehen Sie, wovon die Kosten abhängen, was im Leistungsumfang enthalten ist und ab wann sich die Investition rechnet.
Warum es keinen Festpreis geben kann
Ein belastbarer Preis setzt konkrete Projektdaten voraus. In unserem Projektfokus reicht die Spannweite von einer Mischanlage mit 135 kW im Mittelspannungsnetz bis hin zu einem 120-MW-PV-Projekt mit Anschluss auf der 110-kV-Ebene aus unserer Projektpraxis. Der Koordinationsaufwand unterscheidet sich bei solchen Projekten um ein Vielfaches.
Ein Festpreis ohne Kenntnis des Projekts muss entweder erhebliche Risikoreserven oder einen eng begrenzten Leistungsumfang abbilden. Beides kann Ihre tatsächlichen Gesamtkosten erhöhen. Belastbar ist deshalb der umgekehrte Weg: Kostenfaktoren offenlegen, das Projekt kurz besprechen und darauf ein konkretes Angebot stützen.

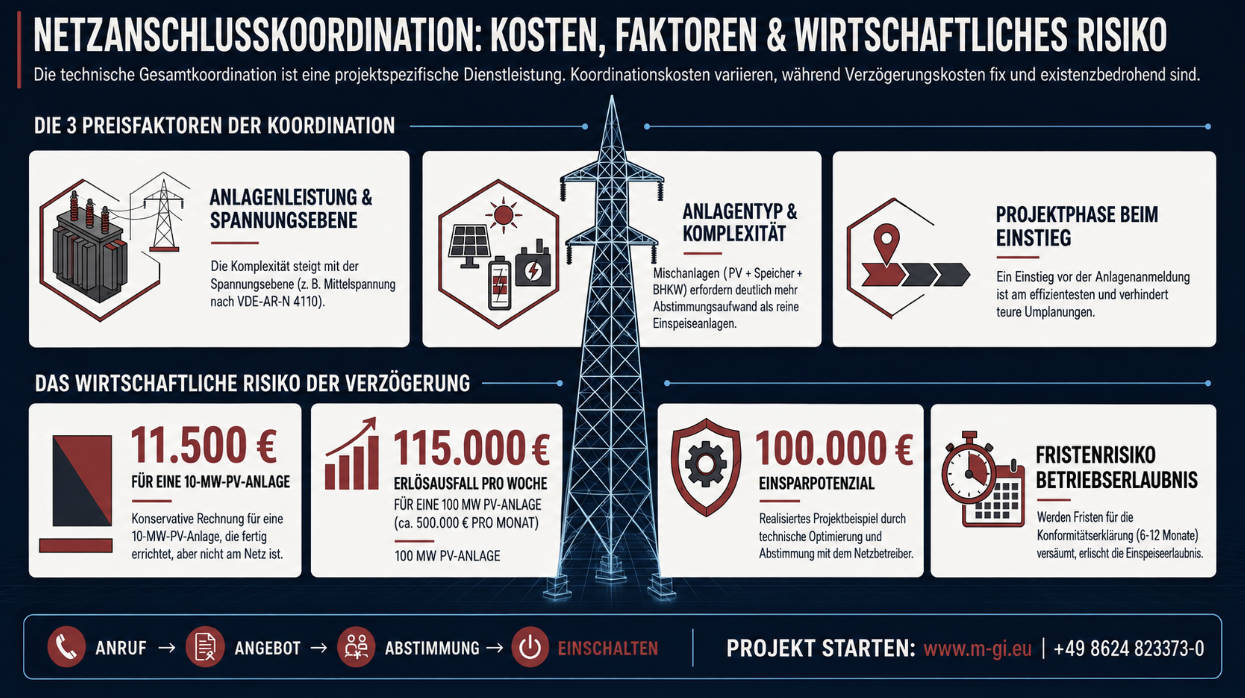

Diese fünf Faktoren bestimmen die Kosten
1. Anlagenleistung und Spannungsebene
In unserer Kalkulation sind die Anlagenleistung und die Spannungsebene die wichtigsten Kostentreiber. Mit ihnen wächst der Umfang der Netzanschlussplanung, der technischen Nachweise und der Abstimmungen mit dem Netzbetreiber. Ein Anschluss am Mittelspannungsnetz nach VDE-AR-N 4110 erfordert einen anderen Nachweis- und Koordinationsweg als ein Hochspannungsanschluss mit eigenem Umspannwerk.
2. Anlagentyp und Komplexität
Der Anlagentyp bestimmt, wie viele technische Wechselwirkungen zu koordinieren sind. Bei Photovoltaik, Batteriespeicher, Windenergie, BHKW oder einer Kombination daraus sind Erzeugung, Speicherung und Verbrauch gemeinsam zu betrachten, etwa im Regelungs- und Schutzkonzept. Reine Einspeiseanlagen lassen sich in der Regel schlanker koordinieren.
3. Projektphase beim Einstieg
Die Projektphase beim Einstieg entscheidet darüber, ob die Koordination vorausschauend oder korrigierend arbeitet. Am günstigsten ist der Beginn vor der Anlagenanmeldung, weil technische Weichen gestellt werden können, bevor Umplanungen teuer werden. Bei einem laufenden oder ins Stocken geratenen Projekt kommt zunächst eine Bestandsaufnahme mit Lückenanalyse hinzu: Welche Unterlagen fehlen, welche Fristen sind kritisch, was ist mit Netzbetreiber und Zertifizierer noch zu klären? Dieser zusätzliche Aufwand fließt in die Kalkulation ein.
4. Zahl der Beteiligten und Schnittstellen
Kostentreibend ist nicht nur die Zahl der Beteiligten, sondern vor allem die Zahl der technischen Übergaben zwischen ihnen. Netzbetreiber, Zertifizierer, Schutzprüfer, Elektroplaner, Stationsbauer, Kabelbauer, Installateur und Betreiber benötigen jederzeit vollständige Informationen. Genau diese Schnittstellenkoordination übernehmen wir für Sie; ihr Umfang wird in Ihrem Angebot berücksichtigt.
5. Leistungsumfang
Der vereinbarte Leistungsumfang legt fest, bis wohin die Verantwortung von MGI reicht. Manche Kunden beauftragen nur mit der Anlagenanmeldung einschließlich der vom Netzbetreiber geforderten Formulare und Datenblätter. Andere wünschen die vollständige Begleitung von der ersten Planung über den Zertifizierungsprozess bis hin zur Konformitätserklärung und zur endgültigen Betriebserlaubnis. Dieser Umfang bestimmt den Preis und wird vorab klar definiert.
Wie die Vergütung üblicherweise strukturiert ist
Die Vergütung lässt sich je nach Planbarkeit und Projektphase in drei bewährte Modelle gliedern, die MGI bei Bedarf kombiniert:
- Projektbezogene Pauschale: ein fester Preis für einen klar definierten Leistungsumfang, zum Beispiel von der Anmeldung bis zur Erteilung der Betriebserlaubnis. Für Sie bedeutet das die höchste Kostensicherheit.
- Phasenpakete: Vergütung je Projektabschnitt, etwa für die Anmeldung, die Begleitung der Zertifizierung und die Inbetriebnahme. Das ist sinnvoll, wenn der Endumfang noch nicht feststeht.
- Aufwandsbasierte Vergütung: Abrechnung von Sonderthemen, etwa der Sanierung festgefahrener Projekte oder der kurzfristigen Klärungen mit dem Netzbetreiber.
Welches Modell passt, hängt von den Eckdaten des Projekts ab. Bei MGI besprechen Sie diese in einem Erstgespräch von maximal 30 Minuten und erhalten anschließend kurzfristig ein maßgeschneidertes Angebot. Damit kennen Sie den Leistungsumfang und die Vergütungslogik, bevor Sie sich binden.
Die wichtigere Frage: Was kostet ein Netzanschluss ohne Koordination?
In festgefahrenen Netzanschlussprojekten zeigt sich in unserer Praxis häufig dieselbe Ursache: Informationen erreichen die nächste Stelle zu spät oder unvollständig. Der Netzbetreiber fordert Unterlagen nach, der Zertifizierer wartet auf noch nicht gelieferte Angaben und Beteiligte verweisen aufeinander. Jede zusätzliche Rückfrage- und Korrekturschleife kann den Ablauf um Wochen verzögern.
Beispielrechnung: entgangene Erlöse pro Woche Verzögerung
Die folgende Rechnung ist eine transparente Modellrechnung, kein pauschaler Marktertragswert. Grundlage ist eine 10-MW-PV-Anlage mit rund 10.000 kWp in Süddeutschland:
- Annahme spezifischer Ertrag: 1.000 kWh pro kWp und Jahr
- Annahme Erlös: 6 Cent pro kWh
Rechenweg: 10.000 kWp × 1.000 kWh pro kWp ergeben 10.000.000 kWh Jahresertrag. Bei 6 Cent pro kWh entspricht das rund 600.000 € pro Jahr, etwa 50.000 € pro Monat oder rund 11.500 € pro Woche, die eine fertig errichtete, aber nicht angeschlossene Anlage nicht erwirtschaftet. Bei einer 100-MW-Anlage liegt derselbe Wert bei rund 115.000 € pro Woche. Für Ihr Projekt ersetzen Sie Leistung, Ertrag und Erlös durch Ihre eigenen Werte.
Weitere Kosten, die Verzögerungen verursachen
Die Modellrechnung erfasst nur den entgangenen Erlös. Hinzukommen können Vertragsstrafen bei Terminverzug, laufende Finanzierungskosten für gebundenes Kapital, Nacharbeiten und Umplanungen sowie internes Personal, das über Monate Schnittstellen koordiniert statt Projekte zu entwickeln. Gemessen an diesen Positionen ist die technische Gesamtkoordination regelmäßig der kleinste Kostenblock im gesamten Netzanschluss. Den vollständigen Katalog aller sieben Kostenarten finden Sie im Beitrag „Welche Kosten entstehen durch Verzögerungen im Netzanschlussprozess?". Link: https://www.m-gi.eu/fachbeitrag/verzoegerungskosten-netzanschluss
Wenn Fristen kippen: Konformitätserklärung und Betriebserlaubnis
Eine verspätete Konformitätserklärung kann nicht nur Erlöse kosten, sondern auch die vorübergehende Betriebserlaubnis gefährden. Die VDE-AR-N 4110 legt für den Nachweisprozess klare Fristen fest: Die Konformitätserklärung ist sechs Monate nach Inbetriebsetzung der gesamten Erzeugungsanlage beim Netzbetreiber einzureichen, spätestens jedoch zwölf Monate nach Inbetriebsetzung der ersten Erzeugungseinheit. Wird sie nicht fristgerecht eingereicht, erlischt die vorübergehende Betriebserlaubnis; die fertig errichtete Anlage darf dann nicht mehr einspeisen.
Auch Nachbesserungen und Fristverlängerungen folgen engen Vorgaben. Die Bayernwerk Netz GmbH hat dies in ihrer TAB-Schulung im Juli 2026 konkretisiert: Für Nachbesserungen an der Konformitätserklärung gelten nach NELEV maximal zwei Monate, für Mängel am Schutz nur ein Monat. Seit dem 15.06.2026 gilt dort außerdem der BDEW-Musterwortlaut zu erweiterten Fristen. Eine Verlängerung setzt voraus, dass der Anschlussnehmer den Netzbetreiber und die Zertifizierungsstelle mindestens 14 Tage vor Ablauf der Frist schriftlich informiert und alle noch offenen Prüfpunkte nennt.
Die Konsequenz für die Projektsteuerung ist eindeutig: Fristenmanagement ist kein Verwaltungsdetail, sondern Teil der technischen Koordination. Inbetriebsetzung, Unterlagen und Zertifizierer müssen so aufeinander abgestimmt werden, dass weder die Wochenerlöse noch die Betriebserlaubnis gefährdet werden.
Wann sich die Investition rechnet
Der wirtschaftliche Maßstab ist einfach: Die Koordination rechnet sich, sobald die von ihr verhinderten Verzögerungs- und Planungsmehrkosten ihr Honorar übersteigen. Die folgenden Werte stammen aus konkreten MGI-Projekten und sind keine Branchenmittelwerte:
- Ein Anlagenzertifikat wurde innerhalb von 6 Tagen ausgestellt, nachdem die Unterlagen vollständig und prüffähig beim Zertifizierer eingegangen waren.
- Bei einem kombinierten Energieprojekt im Raum München mit 10,452 MW aus BHKW, Photovoltaik und Batteriespeicher dauerte die Zertifizierung zwölf Wochen, die Konformitätserklärung lag nach zehn Wochen vor.
- Bei einem Industriekunden, dessen Betriebserlaubnis vor der Übernahme durch MGI entzogen worden war, wurden durch die Optimierung der Elektroplanung und die technische Abstimmung mit dem Netzbetreiber rund 100.000 € eingespart – die Anlage ist wieder am Netz und vollständig konform.
Aus diesen Projektergebnissen lassen sich zwei praktische Regeln ableiten. Erstens: Je früher die Koordination beginnt, desto größer ist der Spielraum für Zeit- und Kosteneinsparungen. Zweitens: Je größer die Anlage, desto schneller amortisiert sich die Koordination. Unser Fokus liegt deshalb auf Mischanlagen ab 135 kW und auf reinen Einspeiseanlagen ab 1 MW.
Was in der technischen Gesamtkoordination enthalten ist
Je nach vereinbartem Leistungsumfang umfasst die technische Gesamtkoordination durch MGI:
- Anlagenanmeldung beim Netzbetreiber einschließlich aller erforderlichen Formulare, Datenblätter und Anhänge
- Netzanschlussplanung und technische Abstimmung mit dem Netzbetreiber
- Koordination aller Projektbeteiligten vom Elektroplaner bis zum Schutzprüfer
- Aufbau einer vollständigen, prüffähigen technischen Dokumentation
- Begleitung des Zertifizierungsprozesses und Vorbereitung aller Nachweise
- Unterstützung bei der Inbetriebnahme
- Begleitung bis zur Konformitätserklärung und Unterstützung bis zur endgültigen Betriebserlaubnis
Ein konkretes Detail zeigt, wie operative Erfahrung Rückfragen vermeidet: die Wahl der richtigen Formulare. Netzbetreiber wie die Bayernwerk Netz GmbH bitten ausdrücklich darum, ihre eigenen aktuellen Vordrucke statt der Formulare aus dem Anhang der VDE-AR-N 4110 zu verwenden und das E.8 digital auszufüllen. In den Normvordrucken fehlen oft Angaben, die der Netzbetreiber benötigt; das führt zu Rückfragen. Teil unserer Begleitung ist außerdem, die Nachweisfristen bis zur Konformitätserklärung im Blick zu behalten.
Für Sie bedeutet das: ein zentraler Ansprechpartner für den gesamten Prozess, statt mehrerer technischer Schnittstellen, die Sie selbst steuern müssen.
In drei Schritten zu Ihrem konkreten Angebot
Für einen belastbaren Preis benötigt MGI drei Gruppen von Eckdaten: Anlagentyp und Leistung, den geplanten Netzverknüpfungspunkt beziehungsweise den Standort sowie den aktuellen Projektstand einschließlich der bereits vorhandenen Unterlagen.
- Anruf: In maximal 30 Minuten besprechen wir die notwendigen Projektdetails.
- Angebot: Sie erhalten kurzfristig ein maßgeschneidertes Angebot mit klar definiertem Leistungsumfang.
- Start: Nach der Beauftragung übernimmt MGI die Koordination und wird Ihr zentraler Ansprechpartner für den gesamten Netzanschlussprozess.
Jetzt Erstgespräch vereinbaren: Rufen Sie uns unter +49 8624 823373-0 an, schreiben Sie uns an info@m-gi.eu oder nutzen Sie das Kontaktformular. Was die technische Gesamtkoordination Ihres Netzanschlusses kostet, wissen Sie nach einem einzigen Gespräch – schwarz auf weiß.
Häufige Fragen zu den Kosten der Netzanschlusskoordination
Gibt es einen Festpreis für die Netzanschlusskoordination?
Nein. Ohne konkrete Projektdaten gibt es keinen belastbaren Festpreis. Entscheidend sind die Anlagenleistung und die Spannungsebene, der Anlagentyp, die Projektphase, die Zahl der Beteiligten und der Leistungsumfang. Nach einem Erstgespräch von maximal 30 Minuten erhalten Sie von MGI ein projektspezifisches Angebot mit klar definiertem Umfang.
Was kostet eine Verzögerung von einer Woche beim Netzanschluss?
Unter den im Beitrag offengelegten Annahmen entgeht einer fertiggestellten 10-MW-PV-Anlage rund 11.500 € Erlös pro Woche, da sie nicht einspeist. Das ist eine Modellrechnung; hinzu kommen mögliche Vertragsstrafen, Finanzierungskosten und interner Koordinationsaufwand. Bei mehrwöchigen Verzögerungen können diese Kosten das Koordinationshonorar um ein Vielfaches übersteigen.
Ist die Koordination nicht Aufgabe des Zertifizierers?
Nein. Der Zertifizierer ist eine unabhängige, akkreditierte Stelle: Er prüft die Anlage und stellt das Anlagenzertifikat sowie die Konformitätserklärung aus, koordiniert jedoch nicht das Gesamtprojekt. Das Anlagenzertifikat ist ein Planungszertifikat. Erst die Konformitätserklärung bestätigt, dass die Anlage ordnungsgemäß errichtet wurde; anschließend erteilt der Netzbetreiber die endgültige Betriebserlaubnis. MGI bereitet die Unterlagen prüffähig auf und steuert die Zuarbeit aller Beteiligten.
Ab welcher Anlagengröße lohnt sich ein Netzanschlusskoordinator?
MGI fokussiert sich auf Mischanlagen ab 135 kW und auf reine Einspeiseanlagen ab 1 MW. Ab einer Anlagenleistung von 135 kW beginnt am Mittelspannungsnetz das Nachweisverfahren mit dem Anlagenzertifikat nach VDE-AR-N 4110: Anlagenzertifikat B für 135 bis 950 kW, Anlagenzertifikat A darüber. Ab dieser Größenordnung sind Prozess und Schnittstellen so komplex, dass sich die Koordination durch vermiedene Verzögerungen und optimierte Planung in der Regel mehrfach auszahlt.
Was passiert, wenn die Konformitätserklärung nicht fristgerecht eingereicht wird?
Nach VDE-AR-N 4110 ist die Konformitätserklärung sechs Monate nach Inbetriebsetzung der gesamten Erzeugungsanlage, spätestens jedoch zwölf Monate nach Inbetriebsetzung der ersten Erzeugungseinheit, einzureichen. Wird die Frist versäumt, erlischt die vorübergehende Betriebserlaubnis. Der Netzbetreiber muss die Anlage dann vom Netz trennen oder die Einspeisung unterbinden; die Kosten der Netztrennung und der etwaigen Wiederherstellung des Anschlusses trägt der Anlagenbetreiber nach § 6 NELEV. Die Anlage darf wieder in Betrieb gehen, sobald die Anforderungen vollständig nachgewiesen sind. Bei der Bayernwerk Netz GmbH wird die Anlage nach Nachreichung der Konformitätserklärung zunächst unverzüglich wieder zugeschaltet; die Prüfung der Konformitätserklärung erfolgt anschließend. MGI behält diese Fristen im Rahmen der Begleitung im Blick – in den von uns begleiteten Projekten kam es bislang zu keiner einzigen Abschaltung wegen versäumter Nachweisfristen.
Kann MGI auch ein laufendes oder festgefahrenes Projekt übernehmen?
Ja, in jeder Projektphase. MGI beginnt mit einer Bestandsaufnahme der Unterlagen und einer Lückenanalyse einschließlich kritischer Fristen, stimmt die offenen Punkte mit dem Netzbetreiber und dem Zertifizierer ab und arbeitet sie anschließend strukturiert bis zur Konformitätserklärung und zur endgültigen Betriebserlaubnis ab.
